Loi APER : obligations, exemptions et conséquences pour les entreprises en 2026

La loi APER (Accélération de la Production d’Énergies Renouvelables), promulguée en mars 2023, modifie le paysage réglementaire pour les entreprises concernant l’installation d’énergies renouvelables.

Elle impose de nouvelles obligations, notamment sur les parkings et les toitures de bâtiments non résidentiels, avec des échéances précises à respecter. Cet article explore en détail ces nouvelles règles, les solutions pour s’y conformer, les dérogations possibles, et les conséquences d’un non-respect, en tenant compte des ajustements apportés par la loi Huwart.

Points Clés de la Loi APER pour les Entreprises

  • Les entreprises doivent se conformer aux obligations de la loi APER concernant la solarisation des parcs de stationnement et des toitures, avec des dates limites variant selon la taille et le type de site (existants ou neufs).
  • Les solutions pour répondre à ces exigences incluent l’installation d’ombrières photovoltaïques, la végétalisation des toitures et parkings, ou l’autoconsommation collective.
  • Des dérogations sont possibles sous certaines conditions, notamment pour des raisons techniques, de sécurité, architecturales, patrimoniales, paysagères, ou en cas de coûts disproportionnés.
  • Le non-respect de la loi APER peut entraîner des sanctions financières annuelles significatives, ainsi que des conséquences administratives et une atteinte à l’image de l’entreprise.
  • La loi Huwart apporte des ajustements, notamment sur le pourcentage de couverture solaire des parkings et la primauté des projets solaires sur certaines règles d’urbanisme, offrant une flexibilité accrue.

Loi APER : obligations, exemptions et conséquences pour les entreprises” infographie claire, structurée et pédagogique à destination des entreprises, directions immobilières, responsables patrimoine, exploitants de sites, responsables techniques et décideurs B2B, afin de leur permettre de comprendre rapidement :

Comprendre les obligations de la loi APER pour les entreprises

La loi APER, promulguée en mars 2023, marque une étape importante dans l’accélération de la production d’énergies renouvelables en France.

Elle vient renforcer et préciser les exigences introduites par la loi Climat & Résilience, en ciblant particulièrement les grandes surfaces de toitures et les parkings déjà artificialisés. L’objectif principal est de développer le solaire photovoltaïque sans consommer de nouvelles terres, tout en réduisant notre dépendance aux énergies fossiles et en sécurisant les entreprises face à la volatilité des prix de l’électricité. En bref, il s’agit de transformer les bâtiments et les parkings en véritables acteurs de la transition énergétique.

Les fondements de la loi APER et ses objectifs

La loi APER s’inscrit dans une démarche plus large de transition écologique. Elle vise concrètement à :

  • Augmenter significativement la part des énergies renouvelables dans le mix énergétique français.
  • Favoriser le déploiement du solaire photovoltaïque en exploitant les surfaces existantes.
  • Réduire l’empreinte carbone des entreprises et des bâtiments.
  • Contribuer à l’atteinte des objectifs climatiques nationaux.
  • Sécuriser l’approvisionnement énergétique des entreprises.

L’idée est de tirer parti des infrastructures existantes pour produire de l’énergie propre, transformant ainsi des contraintes potentielles en opportunités de développement durable.

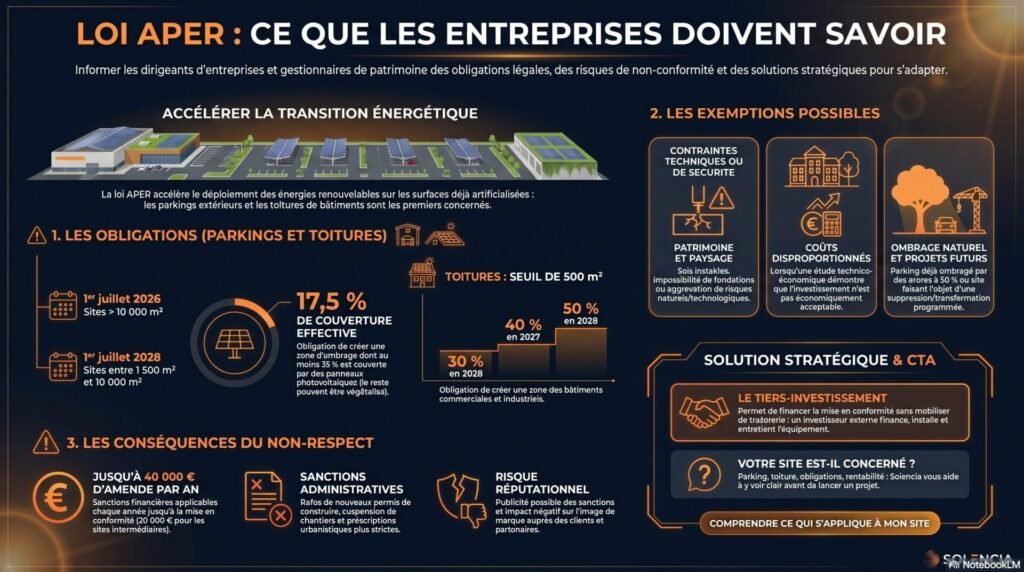

Champ d’application : quels types d’entreprises sont concernées ?

La loi APER s’adresse principalement aux entreprises disposant de grandes surfaces de toitures ou de parkings. Cela inclut notamment :

  • Les grandes surfaces commerciales (hypermarchés, centres commerciaux).
  • Les sites industriels et logistiques (entrepôts, usines).
  • Les entreprises du secteur agroalimentaire.
  • Les zones d’activités et parcs d’entreprises.
  • Les bâtiments tertiaires (bureaux).
  • Les Établissements Recevant du Public (ERP) avec de grandes emprises au sol.

En somme, toute structure disposant de surfaces importantes, qu’il s’agisse de toitures de bâtiments non résidentiels ou de parkings extérieurs, est potentiellement concernée par ces nouvelles obligations.

Distinction entre bâtiments neufs et existants

La loi APER établit des règles distinctes selon que le bâtiment ou le parking est neuf ou existant. Pour les nouvelles constructions ou installations, les obligations s’appliquent dès l’obtention du permis d’urbanisme. Pour les structures existantes, des délais progressifs sont accordés pour la mise en conformité, variant en fonction de la taille des surfaces concernées. Il est donc essentiel de bien identifier le statut de votre site pour anticiper les échéances. Par exemple, les parkings existants de grande superficie (> 10 000 m²) doivent être mis en conformité avant le 1er juillet 2026, tandis que ceux de taille intermédiaire (1 500 m² à 10 000 m²) ont jusqu’au 1er juillet 2028. Les nouvelles exigences pour les parkings sont déjà en vigueur pour les nouvelles demandes d’autorisation.

Les échéances clés pour la mise en conformité des parkings

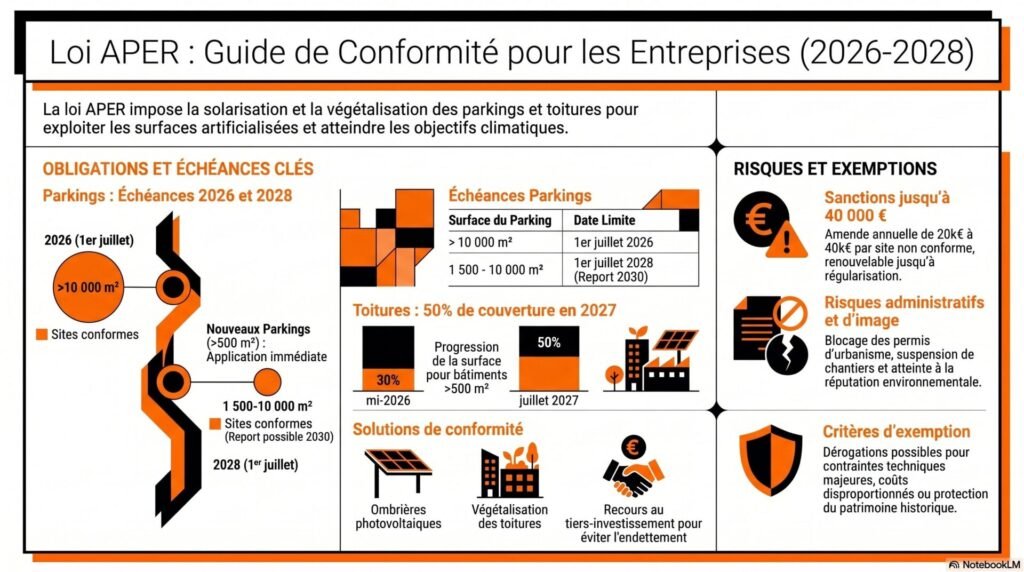

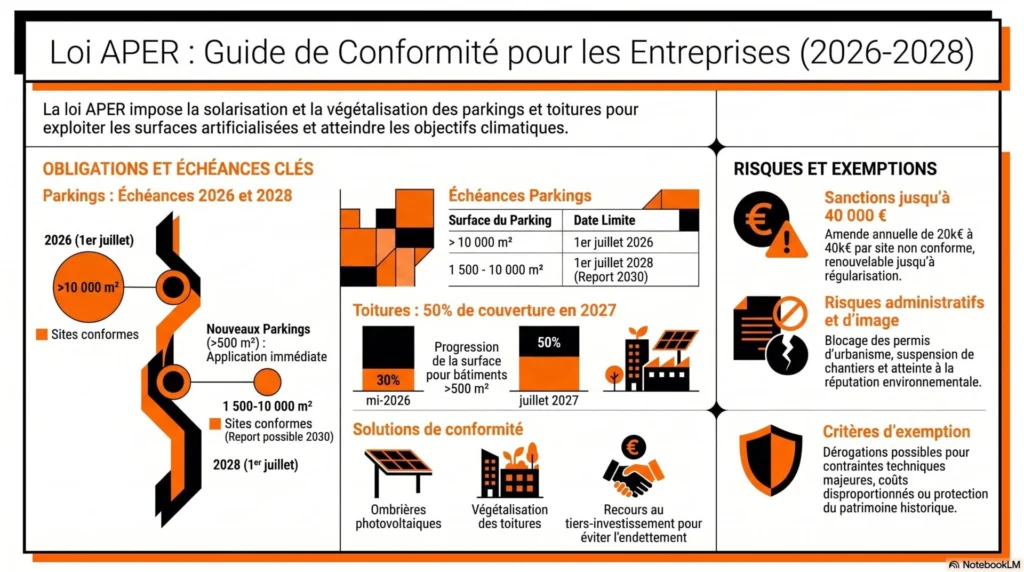

loi aper résumé: calendrier échéances loi APER parking solarisation 2026 2028

La loi APER impose des dates limites précises pour que les entreprises mettent leurs parkings en conformité avec les nouvelles exigences. Il est donc essentiel de bien comprendre ces échéances pour anticiper les travaux nécessaires et éviter les sanctions.

Pour les parkings extérieurs existants dont la superficie dépasse les 10 000 m², la date butoir pour la mise en conformité est fixée au 1er juillet 2026. Cela concerne l’installation d’ombrières photovoltaïques ou d’autres dispositifs d’énergies renouvelables, couvrant une partie significative de la surface. Il faut donc planifier les démarches dès maintenant pour respecter ce délai. Cette obligation s’applique aux propriétaires comme aux gestionnaires.

Les entreprises disposant de parkings dont la superficie se situe entre 1 500 m² et 10 000 m² bénéficient d’un délai supplémentaire. La mise en conformité doit être effective avant le 1er juillet 2028. Cependant, la loi Huwart a introduit des ajustements, permettant potentiellement un report jusqu’en janvier 2030 sous certaines conditions, notamment l’engagement à utiliser des panneaux solaires européens plus performants. Il est important de noter que les exigences d’ombrage et de gestion des eaux pluviales pour les parkings de plus de 500 m² sont déjà en vigueur.

Pour les parkings gérés sous forme de concession ou de délégation de service public, les règles sont un peu différentes. Si le contrat est renouvelé avant le 1er juillet 2026, les ombrières devront être installées pour cette date. Si le renouvellement intervient après, la date limite est repoussée au 1er juillet 2028. Dans tous les cas, 2028 représente l’échéance maximale pour ces types de parkings.

Les nouveaux parkings, dont la demande d’autorisation d’urbanisme a été déposée à partir du 10 mars 2023, sont soumis à des règles immédiates. Ils doivent intégrer des solutions d’énergies renouvelables dès leur conception. L’obligation de solarisation prime désormais sur les règles d’urbanisme locales, ce qui signifie que les mairies ne peuvent plus refuser un projet solaire pour des raisons liées au Plan Local d’Urbanisme. Il est donc impératif d’intégrer ces contraintes dès la phase de projet pour éviter tout blocage administratif. La loi APER impose une surface minimale à équiper, souvent autour de 17,5% de la superficie totale, combinant ombrage et production d’énergie.

Les exigences relatives aux toitures des bâtiments non résidentiels

La loi APER impose des contraintes spécifiques concernant l’équipement des toitures des bâtiments non résidentiels. L’objectif est clair : encourager la production d’énergies renouvelables et améliorer la performance environnementale des constructions. Ces obligations s’appliquent aux bâtiments dont la toiture dépasse une surface minimale de 500 m².



Surface minimale de toiture concernée (> 500 m²)

Si votre bâtiment non résidentiel, qu’il soit à usage commercial, industriel, artisanal, administratif, d’entrepôt, ou même un hôpital ou un établissement scolaire, dispose d’une toiture de plus de 500 m², il est concerné par ces nouvelles réglementations. Cela inclut également les extensions ou rénovations lourdes de tels bâtiments si elles dépassent ce seuil de surface.

L’obligation d’intégration d’énergies renouvelables ou de végétalisation

Pour se conformer à la loi, deux options principales s’offrent aux entreprises : l’installation de panneaux photovoltaïques pour produire de l’énergie solaire, ou la mise en place d’un système de végétalisation de la toiture. Ces solutions visent à la fois à réduire l’empreinte carbone et à améliorer le confort thermique des bâtiments. L’installation de panneaux solaires est souvent présentée comme la mesure la plus rentable, permettant de réduire les dépenses énergétiques tout en valorisant le patrimoine immobilier. La végétalisation, quant à elle, contribue à la gestion des eaux pluviales, à l’isolation phonique et thermique, et favorise la biodiversité en milieu urbain. Il est important de noter que ces deux mesures ne sont pas exclusives et peuvent être combinées.

Évolution progressive des pourcentages de surface à équiper

Les exigences en matière de surface à équiper évoluent dans le temps, permettant une adaptation progressive des entreprises. Les pourcentages minimaux de la surface utile de toiture à couvrir sont les suivants :

  • 30 % jusqu’au 30 juin 2026
  • 40 % à partir du 1er juillet 2026
  • 50 % à partir du 1er juillet 2027

Il est essentiel de bien anticiper ces échéances pour planifier les travaux nécessaires et éviter toute sanction. La loi APER ne se contente pas de fixer des objectifs ; elle prévoit également des pénalités financières en cas de non-respect des obligations. Ces sanctions peuvent atteindre 40 000 € par an pour les plus grandes installations, jusqu’à ce que la mise en conformité soit effective. Il est donc primordial de vérifier la surface de votre toiture et de vous renseigner sur les dispositifs d’aide à la solarisation disponibles.

Il existe des cas d’exemption, notamment pour des raisons techniques, architecturales, patrimoniales ou de sécurité, mais ceux-ci doivent être justifiés et documentés. Les bâtiments classés monuments historiques ou situés dans des périmètres protégés peuvent également bénéficier d’aménagements spécifiques. Il est recommandé de réaliser un diagnostic précis pour évaluer la faisabilité et les contraintes de chaque solution.

Les solutions pour répondre aux exigences de la loi APER

Face aux nouvelles réglementations de la loi APER, plusieurs options s’offrent aux entreprises pour se mettre en conformité. Il ne s’agit pas seulement de respecter la loi, mais aussi de saisir des opportunités pour améliorer l’efficacité énergétique et l’image de marque.

L’installation d’ombrières photovoltaïques sur les parkings

L’une des solutions les plus directes pour les parkings est l’installation d’ombrières photovoltaïques. Ces structures permettent de produire de l’électricité tout en offrant une protection contre les intempéries pour les véhicules stationnés.

C’est une manière efficace de valoriser une surface déjà artificialisée.

Pour les parkings de plus de 1 500 m², la loi impose désormais que 50 % de leur surface soit couverte par des panneaux solaires, une mesure qui peut être facilitée par ces ombrières. Il est important de noter que la loi n°2025-1129 a apporté des ajustements, permettant de combiner ces installations avec d’autres dispositifs pour répondre aux obligations .

La végétalisation des toitures et des parkings

Une autre approche consiste à végétaliser les surfaces.

Pour les toitures de bâtiments non résidentiels de plus de 500 m², la loi APER impose progressivement l’intégration d’énergies renouvelables ou de végétalisation. Une toiture végétalisée apporte de nombreux bénéfices : amélioration de l’isolation thermique et phonique, gestion des eaux pluviales, réduction des îlots de chaleur urbains et soutien à la biodiversité. Cette solution est tout à fait recevable pour se conformer à la loi, même sans panneaux solaires, et elle est souvent privilégiée en cas de contraintes techniques spécifiques ou pour maximiser la performance environnementale [4500].

L’autoconsommation collective comme alternative

L’autoconsommation collective (ACC) représente une autre voie intéressante. Ce modèle permet à plusieurs consommateurs de s’associer pour produire et consommer leur propre électricité, souvent à partir d’une installation commune. Cela peut être une solution pour les entreprises qui ne disposent pas de surfaces suffisantes pour une installation individuelle ou qui souhaitent mutualiser les coûts et les bénéfices de la production d’énergie renouvelable. L’ACC favorise une dynamique locale et renforce la résilience énergétique.

Combinaison des solutions : panneaux solaires et toitures végétalisées

Il est tout à fait possible, et parfois même recommandé, de combiner plusieurs de ces solutions. Par exemple, une partie d’une grande toiture peut être équipée de panneaux solaires pour la production d’électricité, tandis qu’une autre partie peut être végétalisée pour ses bénéfices écologiques et thermiques. De même, des ombrières photovoltaïques sur un parking peuvent être complétées par des espaces verts ou des dispositifs de gestion des eaux pluviales. Cette approche hybride permet d’optimiser l’utilisation de l’espace et de répondre de manière plus complète aux exigences réglementaires et aux objectifs de développement durable.

La planification est la clé. Avant de choisir une solution, il est indispensable de réaliser un diagnostic précis des surfaces disponibles, de vérifier les contraintes techniques et d’anticiper les échéances pour une mise en conformité sereine.

Les dérogations et cas d’exemption possibles

Motifs liés aux contraintes techniques ou de sécurité

Il est entendu que l’application de la loi APER ne peut se faire au détriment de la sécurité ou de la faisabilité technique. Ainsi, des dérogations peuvent être accordées si l’installation des dispositifs prévus, qu’il s’agisse d’ombrières photovoltaïques ou de toitures végétalisées, se heurte à des obstacles insurmontables. Cela peut concerner des contraintes géologiques rendant les fondations impossibles, ou des risques naturels ou technologiques qui seraient aggravés par l’installation. L’idée est de ne pas imposer des solutions qui créeraient plus de problèmes qu’elles n’en résoudraient. La loi APER prévoit des cas où l’installation n’est tout simplement pas possible dans des conditions raisonnables.

Exemptions pour raisons architecturales, patrimoniales ou paysagères

La préservation du patrimoine bâti et des paysages est également prise en compte. Les bâtiments classés, inscrits aux monuments historiques, ou situés dans des périmètres protégés (abords de monuments historiques, sites patrimoniaux remarquables, sites classés ou inscrits, cœurs de parcs nationaux) peuvent bénéficier d’une exemption. L’installation de panneaux solaires ou de systèmes de végétalisation pourrait altérer l’intégrité de ces sites. Dans ces cas, une justification solide est nécessaire, souvent accompagnée d’une attestation du maître d’ouvrage jointe à la demande d’urbanisme. Il faut prouver que l’obligation ne peut être satisfaite sans porter atteinte à ces valeurs.

Prise en compte des coûts disproportionnés et de la présence d’arbres existants

L’aspect économique n’est pas négligé. Si le coût des travaux pour se conformer à la loi APER est jugé disproportionné par rapport aux bénéfices attendus, une exemption peut être envisagée. Cela implique de réaliser une étude technico-économique comparative, incluant des devis d’entreprises spécialisées, pour démontrer que l’investissement n’est pas économiquement acceptable. De plus, si un parking est déjà ombragé par des arbres sur au moins la moitié de sa superficie, l’obligation d’installer des ombrières photovoltaïques peut être levée. C’est une reconnaissance de l’ombrage naturel existant. Les entreprises peuvent demander un diagnostic Loi APER personnalisé pour évaluer leur situation.

Cas des projets de transformation ou de suppression du parking

Enfin, la loi APER prévoit des dispositions pour les situations où le parking lui-même est amené à disparaître ou à être profondément modifié. Si un projet de transformation ou de suppression du parking est déjà programmé et validé par une autorisation d’urbanisme en cours de validité, les obligations d’installation d’ombrières ou de végétalisation peuvent ne pas s’appliquer. L’objectif est d’éviter d’imposer des investissements sur des infrastructures dont la durée de vie est limitée ou dont la configuration va changer radicalement. Ces cas spécifiques peuvent bénéficier d’un régime d’exception, souvent soumis à l’approbation de l’autorité compétente en matière d’urbanisme, comme le prévoit le décret du 22 avril qui vise à accélérer certaines procédures.

Les sanctions financières en cas de non-respect de la loi APER

Marteau de juge frappant des pièces d'or, documents juridiques flous.

Montants des amendes annuelles pour les parkings

Le non-respect des obligations imposées par la loi APER peut entraîner des sanctions financières conséquentes. Ces pénalités sont conçues pour encourager la mise en conformité dans les délais impartis. Pour les parkings existants, le montant de l’amende peut s’élever à 20 000 € par an pour ceux dont la superficie est comprise entre 1 500 m² et 10 000 m². Pour les parkings de plus grande taille, dépassant les 10 000 m², cette amende peut atteindre 40 000 € par an. Il est important de noter que ces sanctions sont appliquées chaque année, tant que le site n’est pas en règle.

Application des pénalités jusqu’à la mise en conformité

L’administration a la possibilité de mettre en demeure les entreprises concernées pour qu’elles se conforment aux exigences de la loi. Si cette mise en demeure reste sans suite, les pénalités financières continuent de s’accumuler. Cela signifie que le paiement des amendes ne dispense pas de l’obligation de réaliser les travaux nécessaires. L’objectif est clair : garantir que les objectifs de production d’énergies renouvelables et de végétalisation soient atteints. Il est donc primordial d’anticiper ces démarches pour éviter l’accumulation de ces coûts et les blocages administratifs potentiels.

Sanctions pour les bâtiments non résidentiels

Au-delà des parkings, les toitures des bâtiments non résidentiels soumis à l’obligation de solarisation ou de végétalisation ne sont pas exemptées de sanctions. En cas de manquement, une amende administrative peut être prononcée. Bien que les montants exacts puissent varier, ils peuvent atteindre jusqu’à 20 000 € pour un bâtiment non conforme. De plus, le non-respect de ces obligations peut avoir des conséquences administratives sérieuses, comme le refus d’autorisations d’exploitation ou le blocage de projets d’extension. La loi APER vise ainsi à accélérer la transition énergétique sur l’ensemble du parc immobilier tertiaire, en rendant les sanctions dissuasives pour les retardataires. Il est donc conseillé de vérifier la surface concernée de votre toiture et de votre parking pour anticiper les échéances avant 2025-2028.

Le non-respect des obligations de la loi APER peut engendrer des coûts financiers significatifs et des complications administratives. Une planification proactive est la clé pour éviter ces désagréments et s’assurer de la conformité de votre entreprise.

Les conséquences administratives et réputationnelles du non-respect

Risques de refus ou de blocage de permis d’urbanisme

Ne pas se conformer aux exigences de la loi APER peut avoir des répercussions directes sur vos projets de développement ou de rénovation. L’administration peut effectivement refuser de délivrer de nouveaux permis de construire ou de rénovation si les obligations de la loi ne sont pas respectées. De même, des travaux en cours pourraient être suspendus. Cela peut entraîner des retards considérables et des coûts supplémentaires imprévus pour votre entreprise. Il est donc essentiel de vérifier la conformité de vos installations avant de soumettre toute demande d’autorisation d’urbanisme.

Contraintes urbanistiques supplémentaires

Au-delà du simple blocage des permis, le non-respect de la loi APER peut conduire à l’application de mesures contraignantes par les autorités. Celles-ci peuvent inclure des prescriptions urbanistiques plus strictes pour les projets futurs ou même l’obligation de réaliser des travaux correctifs aux frais de l’entreprise. L’objectif est de forcer la mise en conformité, mais cela se fait souvent au détriment de la flexibilité et de la planification initiale des projets. Ces contraintes peuvent affecter la viabilité économique de certaines opérations.

Impact sur l’image de l’entreprise et la pression des parties prenantes

Au-delà des aspects purement administratifs et financiers, le non-respect de la loi APER peut sérieusement entacher l’image de votre entreprise. Dans un contexte où la responsabilité environnementale est de plus en plus scrutée, être identifié comme un mauvais élève peut avoir des conséquences négatives sur votre réputation auprès de vos clients, partenaires et même de vos employés. Les collectivités locales, les associations environnementales et le grand public sont de plus en plus attentifs à ces questions. Une mauvaise image peut se traduire par une perte de confiance et une pression accrue de la part de toutes les parties prenantes. Il est important de noter que des sanctions administratives peuvent être rendues publiques, amplifiant cet effet. Une bonne gestion de ces obligations contribue à une image d’entreprise responsable.

  • Refus de permis : L’administration peut refuser toute nouvelle demande si les obligations APER ne sont pas remplies.
  • Suspension de travaux : Les chantiers en cours peuvent être stoppés net.
  • Prescriptions additionnelles : Des contraintes urbanistiques plus lourdes peuvent être imposées pour les projets futurs.
  • Publicité des sanctions : Les amendes et mesures correctives peuvent être rendues publiques, nuisant à la réputation.

L’anticipation et la mise en conformité proactive ne sont pas seulement une obligation légale, mais aussi un gage de pérennité et de bonne image pour votre entreprise face aux enjeux environnementaux actuels.

Les modifications apportées par la loi Huwart

Bâtiment d'entreprise avec une balance de la justice stylisée.

La loi Huwart, entrée en vigueur le 26 mai 2026, apporte des ajustements significatifs à la loi APER, notamment concernant la solarisation des parkings. Ces modifications visent à simplifier les procédures et à encourager davantage le déploiement des énergies renouvelables.

Ajustements sur l’obligation de solarisation des parkings

La loi Huwart clarifie l’obligation d’équiper les parkings. Initialement, il était question de couvrir une partie significative de la surface avec des panneaux photovoltaïques. La nouvelle législation introduit une approche plus flexible, permettant de combiner panneaux solaires et végétalisation pour atteindre les objectifs. L’obligation porte désormais sur la création d’une zone d’ombrage, dont 35 % de la surface doit être couverte par des panneaux photovoltaïques, tandis que les 65 % restants peuvent être végétalisés. Cette combinaison ramène la couverture solaire effective à environ 17,5 % de la surface totale du parking, offrant ainsi plus de possibilités d’adaptation.

Renforcement de la primauté des projets solaires sur les règles d’urbanisme

Un point important de la loi Huwart est le renforcement de la primauté des projets solaires sur les règles d’urbanisme locales. Désormais, les mairies ne pourront plus s’opposer à un projet d’installation de panneaux solaires sur un parking pour des motifs liés au Plan Local d’Urbanisme (PLU). Cette mesure vise à accélérer la mise en œuvre des projets d’énergies renouvelables en réduisant les freins administratifs et en facilitant la planification de ces installations. Il s’agit d’une avancée notable pour simplifier les procédures administratives allégées par la loi APER.

Report potentiel des délais de mise en conformité

La loi Huwart prévoit également des aménagements concernant les échéances. Pour les parkings d’une superficie comprise entre 1 500 m² et 10 000 m², les délais initiaux de 2026 et 2028 sont maintenus. Cependant, une possibilité de report est offerte, permettant une mise en conformité jusqu’en janvier 2030. Ce délai supplémentaire est conditionné à un engagement contractuel d’utiliser des panneaux solaires fabriqués en Europe et reconnus pour leur performance. Cette flexibilité accordée aux entreprises permet une meilleure gestion des investissements et une adaptation progressive aux nouvelles exigences.

Flexibilité sur les dispositifs de production d’énergie renouvelable

Enfin, la loi Huwart élargit les options pour se conformer aux obligations. Au lieu de se limiter aux ombrières photovoltaïques, il est désormais possible d’installer tout autre dispositif de production d’énergie renouvelable sur le parking. La condition est que ce dispositif génère une production d’énergie équivalente à celle attendue des panneaux solaires. Cette ouverture permet d’envisager des solutions innovantes et adaptées aux spécificités de chaque site, tout en contribuant à la transition énergétique globale. La loi vise à simplifier le développement de ces installations, comme le montrent les procédures simplifiées introduites par des lois récentes.

Financer la transition énergétique sans immobiliser de capital

Le modèle de tiers-investissement pour les projets solaires

La loi APER impose des contraintes, notamment pour les parkings et les toitures, qui nécessitent des investissements. Heureusement, il existe des solutions pour mener à bien ces projets sans que cela ne pèse sur votre trésorerie. Le tiers-investissement est une approche de plus en plus adoptée par les entreprises.

Le principe est simple : un investisseur externe prend en charge le financement de l’installation (par exemple, des ombrières photovoltaïques sur votre parking). En contrepartie, il bénéficie des revenus générés par la vente de l’électricité produite ou par l’autoconsommation. Votre entreprise, quant à elle, profite de l’installation (ombre sur le parking, production d’énergie) sans avoir à débourser de capital initial important. C’est une manière de se conformer aux obligations légales tout en réalisant des économies d’énergie ou en générant des revenus supplémentaires.

Valorisation du foncier sans mobilisation de fonds propres

Cette méthode permet de valoriser vos espaces, comme vos parkings, en les transformant en unités de production d’énergie renouvelable. Vous n’avez pas besoin de mobiliser vos fonds propres pour réaliser ces travaux. L’investisseur prend en charge l’intégralité des coûts d’installation, de maintenance et d’exploitation. Votre engagement se limite généralement à la mise à disposition du foncier et à la signature d’un contrat d’achat d’électricité ou de cession de droits d’usage.

L’avantage principal réside dans la transformation d’un coût (la mise en conformité) en une opportunité de revenus ou d’économies, sans impacter votre bilan financier. Les entreprises peuvent ainsi se concentrer sur leur cœur de métier tout en participant activement à la transition énergétique.

Bénéficier des recettes de la production solaire

Plusieurs modèles existent pour le tiers-investissement. Dans certains cas, l’investisseur vous cède une partie des revenus issus de la vente d’électricité. Dans d’autres, vous bénéficiez d’un tarif préférentiel pour l’électricité que vous consommez directement (autoconsommation). Les conditions précises dépendent du contrat négocié avec le tiers-investisseur. Il est important de bien étudier les propositions pour choisir celle qui correspond le mieux à vos besoins et à vos objectifs.

Voici les étapes générales pour mettre en place un projet de tiers-investissement :

  • Diagnostic et étude de faisabilité : Évaluer le potentiel de production solaire de votre site et les coûts associés.
  • Recherche d’un tiers-investisseur : Identifier et sélectionner un partenaire financier.
  • Négociation du contrat : Définir les termes de l’accord (durée, tarifs, responsabilités).
  • Installation et exploitation : L’investisseur réalise les travaux et assure la gestion de l’installation.
  • Bénéfices : Vous profitez de l’installation et des éventuels revenus ou économies générés.

Ce type de financement est particulièrement pertinent dans le contexte actuel où les aides publiques évoluent comme celles concernant la rénovation énergétique. Il offre une solution pérenne pour financer la transition écologique des entreprises.

L’importance de la planification et du diagnostic

Avant de se lancer dans des travaux ou des investissements, il est essentiel de bien comprendre les implications de la loi APER pour votre entreprise. Une planification rigoureuse et un diagnostic précis sont les premières étapes pour une mise en conformité réussie et sans mauvaise surprise.

Vérifier la surface concernée et le statut du site

La première chose à faire est de déterminer si votre entreprise est concernée par la loi. Cela dépend principalement de la superficie de vos parkings et de vos toitures de bâtiments non résidentiels. Pour les parkings, il faut distinguer ceux qui sont existants de ceux qui sont neufs, et vérifier s’ils dépassent les seuils de 1 500 m² ou 10 000 m². Il faut aussi considérer le statut du site : s’agit-il d’un parking privé, public, concédé ou en délégation de service public ? Chaque cas a ses propres échéances et modalités. De même, pour les bâtiments non résidentiels, la surface minimale de toiture de 500 m² est le critère principal. Il est donc primordial de réaliser un état des lieux précis de vos infrastructures.

Anticiper les échéances et les obligations spécifiques

La loi APER fixe des dates limites pour la mise en conformité, qui varient selon la taille et le type de site. Par exemple, les grands parkings existants de plus de 10 000 m² doivent être équipés avant le 1er juillet 2026, tandis que ceux de 1 500 m² à 10 000 m² ont jusqu’au 1er juillet 2028. Les nouveaux projets, eux, doivent intégrer les exigences dès la demande d’autorisation d’urbanisme. Ignorer ces délais peut entraîner des sanctions financières importantes. Il est donc conseillé de consulter le calendrier des échéances clés pour la mise en conformité des parkings et de planifier les travaux bien en amont.

Demander un diagnostic Loi APER personnalisé

Pour avoir une vision claire de vos obligations et des solutions adaptées, faire appel à un professionnel pour un diagnostic Loi APER est fortement recommandé. Ce diagnostic permet de :

  • Identifier précisément les surfaces concernées.
  • Évaluer les contraintes techniques, architecturales ou de sécurité qui pourraient justifier une dérogation.
  • Déterminer la solution la plus pertinente : ombrières photovoltaïques, végétalisation, ou une combinaison des deux.
  • Chiffrer le coût des travaux et identifier les aides financières potentielles.
  • Établir un plan d’action et un calendrier réaliste pour la mise en conformité.

Un diagnostic précoce permet non seulement d’éviter les sanctions, mais aussi de transformer une contrainte réglementaire en une opportunité d’améliorer la performance énergétique et l’image de votre entreprise.

Ce travail préparatoire est la clé pour aborder sereinement la transition énergétique imposée par la loi APER et pour choisir les dispositifs les plus rentables et adaptés à votre situation spécifique. L’association des professionnels du secteur propose d’ailleurs des recommandations pour faciliter ces démarches.

Pour bien commencer votre projet solaire, il est essentiel de bien planifier et de faire un bon diagnostic. Cela vous permet de savoir exactement ce dont vous avez besoin et comment le faire. Ne laissez rien au hasard ! Pour en savoir plus sur comment nous pouvons vous aider, visitez notre site web dès aujourd’hui.

Un regard vers l’avenir : l’intégration de la loi APER dans la stratégie d’entreprise

En résumé, la loi APER marque un tournant pour les entreprises françaises. Les échéances de 2026 et au-delà ne sont pas juste des dates limites, mais des invitations à repenser l’usage de nos espaces. Ignorer ces nouvelles règles, c’est prendre le risque de sanctions financières, mais aussi de se priver d’opportunités. Penser à l’installation d’ombrières ou à la végétalisation des toitures, ce n’est pas seulement se mettre en conformité, c’est aussi investir dans un avenir plus durable et potentiellement réduire ses coûts énergétiques. Il est donc temps de regarder ces obligations non pas comme une contrainte, mais comme une étape nécessaire pour une transition énergétique réussie et pour assurer la pérennité de son activité dans un monde qui évolue.

Questions Fréquemment Posées

Qu’est-ce que la loi APER et pourquoi a-t-elle été créée ?

La loi APER, c’est comme un nouveau règlement pour encourager l’utilisation de l’énergie du soleil et d’autres énergies propres. Elle a été créée parce que la France avait besoin de produire plus d’énergie verte pour aider la planète et être moins dépendante des énergies qui viennent de loin. L’idée est d’utiliser des endroits déjà construits, comme les toits et les parkings, pour installer des panneaux solaires ou d’autres solutions écologiques.

Quelles entreprises doivent se préoccuper de cette loi ?

Principalement, les entreprises qui ont de grandes surfaces, que ce soit des toits de bâtiments qui ne servent pas d’habitation (comme des entrepôts, des magasins, des bureaux) ou des parkings extérieurs assez grands. Si votre bâtiment fait plus de 500 m² ou votre parking fait plus de 1 500 m², il y a de fortes chances que cette loi vous concerne.

Quelles sont les dates importantes à retenir pour les parkings ?

Pour les parkings qui existent déjà, c’est un peu différent selon leur taille. Les plus grands, de plus de 10 000 m², doivent être en règle avant le 1er juillet 2026. Pour ceux qui font entre 1 500 m² et 10 000 m², la date limite est repoussée au 1er juillet 2028. Les nouveaux parkings doivent respecter la loi dès qu’on demande l’autorisation de les construire.

Peut-on choisir autre chose que des panneaux solaires pour se conformer à la loi ?

Oui, absolument ! La loi APER permet plusieurs options. Pour les toitures, en plus des panneaux solaires, on peut aussi choisir de végétaliser le toit, c’est-à-dire de le couvrir de plantes. Pour les parkings, l’idée principale est d’apporter de l’ombre (avec des ombrières solaires par exemple) et de gérer l’eau de pluie, mais la végétalisation est aussi une piste intéressante.

Qu’est-ce qui se passe si une entreprise ne respecte pas la loi APER ?

Si une entreprise ne fait pas ce que la loi demande, elle risque des amendes. Ces amendes peuvent être payées chaque année jusqu’à ce que l’entreprise se mette en règle. Pour les grands parkings, cela peut aller jusqu’à 40 000 € par an. En plus des amendes, il peut y avoir d’autres problèmes, comme des refus pour des permis de construire ou une mauvaise image pour l’entreprise.

Existe-t-il des situations où une entreprise peut être exemptée de ces obligations ?

Oui, il y a des cas où l’on peut être dispensé. Par exemple, si installer des panneaux solaires ou végétaliser pose de gros problèmes techniques, si cela crée un danger, ou si cela abîme un bâtiment historique ou un paysage protégé. Si les coûts sont vraiment trop élevés par rapport aux bénéfices, ou s’il y a déjà beaucoup d’arbres qui font de l’ombre, cela peut aussi être une raison pour être exempté.

Comment peut-on financer ces installations sans dépenser trop d’argent tout de suite ?

C’est une excellente question ! Il existe des solutions pour ne pas avoir à payer tout d’un coup. Le ‘tiers-investissement’ est une option : une autre entreprise s’occupe de tout (payer, installer, entretenir) et l’entreprise qui possède le parking ou le bâtiment bénéficie de l’ombre ou de l’énergie produite. C’est une façon d’améliorer son site sans toucher à son propre argent.

Que faire pour être sûr de bien comprendre ce que ma situation demande ?

La première chose à faire est de bien regarder la taille de vos surfaces (toits et parkings) et de vérifier si elles dépassent les seuils demandés par la loi. Il est aussi important de savoir si vos bâtiments sont neufs ou anciens. Le mieux est souvent de demander un diagnostic spécialisé ‘Loi APER’. Un expert pourra vous dire exactement ce que vous devez faire et quand.
